Phương pháp lắp đặt cáp ngầm không đường hào

01/05/2022 14:30 Số lượt xem: 551

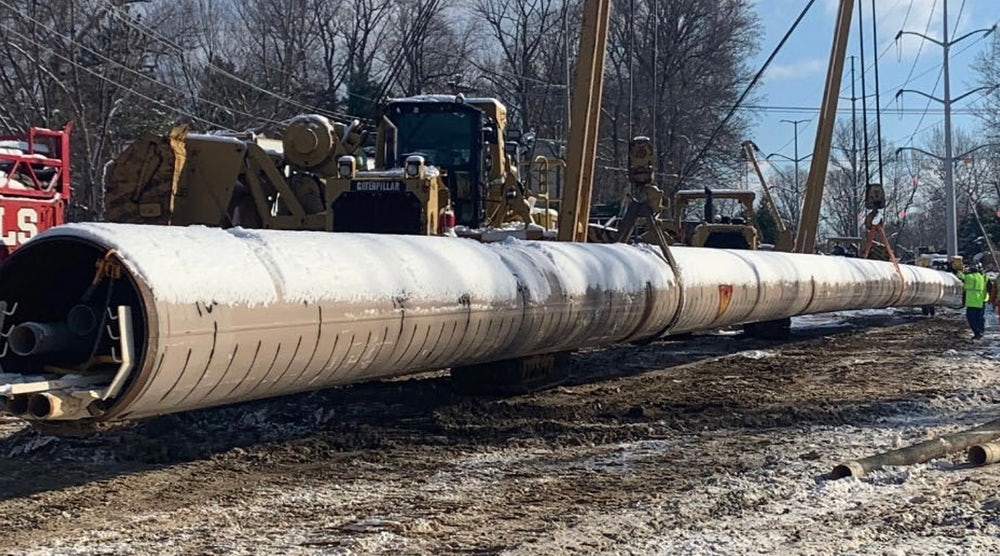

Dominion Energy chọn phương pháp hào hở để lắp đặt cáp ngầm cho phần lớn tuyến đường dây (Ảnh st)

Sau khi cân nhắc một số tùy chọn lắp đặt ngầm, Công ty Dominion Virginia (Mỹ) đã tìm ra phương pháp thi công phù hợp cho công trình ngầm qua vùng địa hình khó khăn.

Rủi ro cố hữu tồn tại trong bất kỳ dự án xây dựng nào, đặc biệt là khi lắp đặt đường dây truyền tải điện ngầm. Các đối tác dự án thường gặp những chuyện bất ngờ khi làm việc bên dưới mặt đất, buộc nhóm thi công phải suy nghĩ lại về cách tiếp cận của mình sao cho đáp ứng nhu cầu của khách hàng, tiến độ xây dựng và đảm bảo các tiêu chuẩn an toàn của công ty.

Năm 2018, Ủy ban các Công ty bang Virginia (Mỹ) đã phê duyệt một đường dây điện ngầm 230kV do nhu cầu điện tăng cao trong vùng Bắc Virginia. Dự án đã được khởi công xây dựng vào mùa thu năm 2020, dài 7km nằm gần khu dân cư đông đúc.

Trong quá trình lập kế hoạch và thiết kế, Dominion Energy đã lựa chọn phương pháp hào hở để lắp đặt cáp ngầm cho phần lớn tuyến đường dây. Phương pháp hào hở không chỉ có rủi ro thấp hơn so với các phương pháp thi công ngầm khác mà còn giúp các đội thi công tiếp cận khu vực làm việc nhiều nhất.

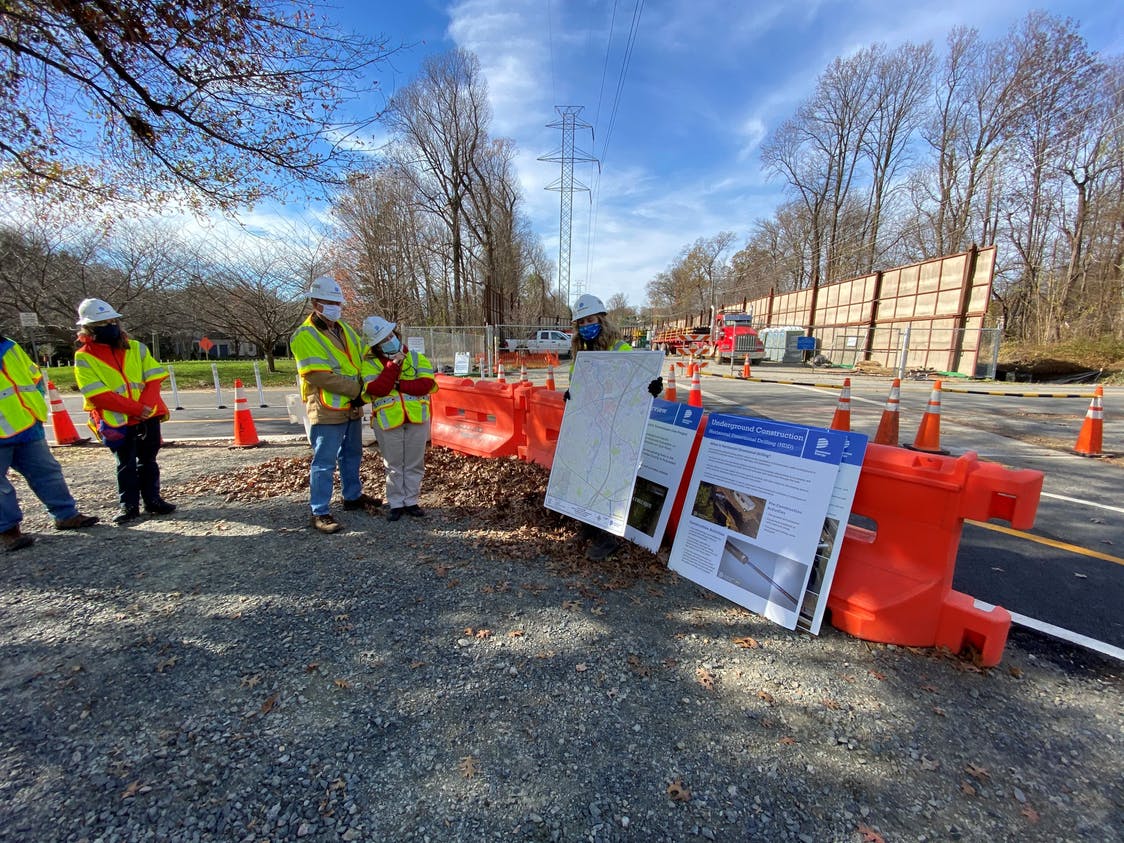

Nhóm dự án Dominion Energy giải thích quy trình khoan định hướng ngang cho các thành viên cộng đồng trước khi tham quan địa điểm khoan (Ảnh st)

Ngoài ra, phương pháp hào hở thường được thi công dưới mặt đất 0,9m-1,2m, nông hơn nhiều so với phương pháp không đường hào. Tuy nhiên, một đoạn dọc theo tuyến đường dây giao cắt với hai đường cao tốc liên bang và một tuyến đường ray tàu điện ngầm nên phương pháp hào hở sẽ không khả thi cho vị trí này. Nhóm dự án đã xác định rằng khoan định hướng ngang (HDD) là cách tốt nhất để lắp đặt cáp điện mới bên dưới các công trình hiện có.

Mùa xuân năm 2021, sau gần một năm thi công, hoạt động khoan đã dẫn đến một số sự cố dung dịch khoan di chuyển lên bề mặt (IR) ở đâu đó dọc theo tuyến khoan. Một số điều kiện địa chất nhất địnhnhư các vùng đất xốp hoặc nứt nẻ và các thành hệ đá rời rạc (ví dụ, xốp hoặc đứt gãy) có thể tạo ra môi trường dễ bị ảnh hưởng tới IR hơn so với các thành hệ phù hợp hơn của cùng một loại đất. Nhóm dự án đã ghi lại 11 trường hợp như vậy trong khoảng thời gian từ tháng 12/2020 đến tháng 5/2021, 7 trường hợp trên tuyến một và 4 trường hợp trên tuyến hai.

Nhóm đã sử dụng các kỹ thuật nâng cao để giảm thiểu IR nhằm ứng phó với những sự cố này, bao gồm việc theo dõi bề mặt bằng LiDAR và thuê một chuyên gia để theo dõi tình trạng của dung dịch khoan. Tuy nhiên, nhóm này đã tạm dừng các hoạt động khoan do các biện pháp giảm thiểu đã sử dụng hết và không hiệu quả trong quá trình khoan tuyến hai. May mắn thay, các đội đã hoàn thành tuyến một mà không có bất kỳ sự cố IR lớn nào vào gần cuối năm 2020.

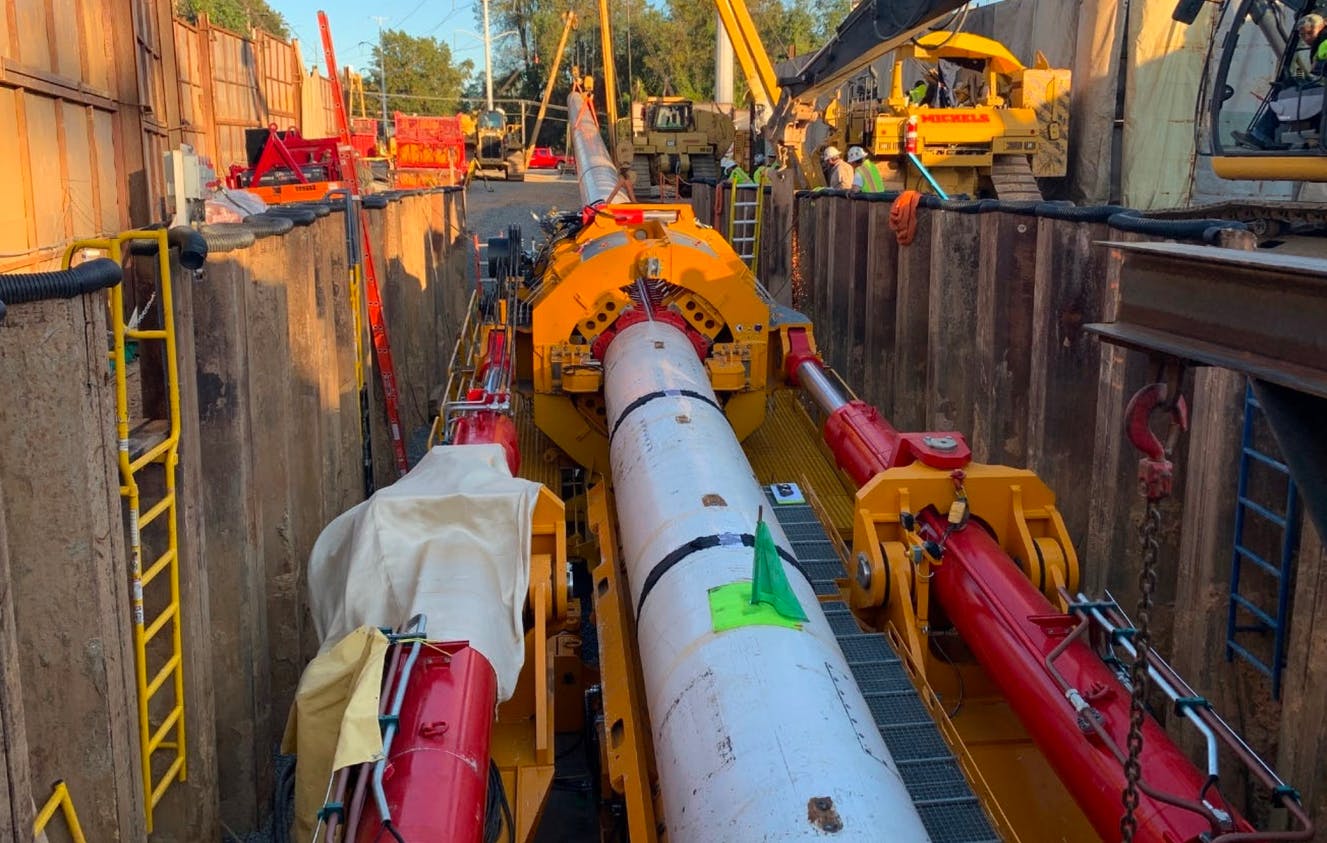

Hố phóng dùng cho giải pháp Direct Pipe. Các đối tác của dự án nhận thấy rằng Direct Pipe là phương pháp tốt nhất để giảm rủi ro do các sự cố IR (Ảnh st)

Dominion Energy đã xem xét khả năng xảy ra các IR trong giai đoạn lập kế hoạch ban đầu. Tuy nhiên, vị trí và số lượng IR liên tiếp trong thời gian ngắn dọc theo con tuyến hai đã tạo ra mối lo ngại tiềm ẩn về an toàn đối với các du khách dọc theo đường liên bang. Những lo ngại này đã buộc nhóm phải cân nhắc các công nghệ không đường hào thay thế để hoàn thành dự án.

Nhóm dự án đã cộng tác với Công ty GeoEngineers (Mỹ), chuyên gia về công nghệ không đường hào, và chọn phương pháp Direct Pipe để hoàn thành tuyến thứ hai. Direct Pipe kết hợp các kỹ thuật của HDD và phương pháp đường hầm siêu nhỏ để lắp đặt cáp ngầm. Đây là một phương pháp sắp xếp hợp lý hơn so với HDD, vì đường ống được lắp đặt trong khi thi công đường hầm. Dominion Energy đã chọn Direct Pipe vì một số lý do:

• Do giảm áp suất hình khuyên, Direct Pipe được xác định là phương pháp tốt nhất để giảm rủi ro của IR;

• Direct Pipe có diện tích mặt bằng tương đối nhỏ, do đó không cần thiết phải có thêm các khu vực thi công;

• Hầu hết công việc có thể được hoàn thành từ một phía của tuyến khoan, do đó sẽ ít ảnh hưởng hơn đến cộng đồng;

• Giảm thời gian lắp đặt cần thiết vì không cần thi công mở rộng.

Mặc dù Direct Pipe được xác định là giải pháp tốt nhất để hoàn thành dự án này, nhưng không phải lúc nào nó cũng là giải pháp tốt nhất đối với các công ty điện lực. Direct Pipe có những hạn chế về mặt kỹ thuật và giá thành cao hơn đáng kể so với HDD. Ngoài ra, Direct Pipe được phát triển sau HDD, do đó nó là một thc hành mới hơn và ít đươc thử nghiệm thực tế hơn trong ngành.

Ngoài việc giải quyết các IR, nhóm dự án cam kết minh bạch với cộng đồng về tiến độ của dự án và suy nghĩ sáng tạo về các cách để luôn đảm bảo người dân trong vùng tham gia và nắm thông tin. Tiếp cận cộng đồng là trọng tâm quan trọng kể từ khi bắt đầu dự án, chủ yếu là do công trình xây dựng gần với nhà dân.

Dominion Energy đã thuê một liên lạc viên cộng đồng trước khi bắt đầu khoan vào năm 2020 để hỗ trợ đúng nơi đúng chỗ, trả lời các câu hỏi và chuyển tiếp thông tin cập nhật hàng tuần cho các thành viên cộng đồng và các bên liên quan khác tại địa phương. Các bản cập nhật này cũng được cung cấp trên một trang web dự án mới với các công cụ giáo dục tương tác mô tả các phương pháp xây dựng. Nhóm cũng lên lịch cho các chuyến đưa người dân đến tham quan các địa điểm khoan. Điều này tỏ ra thành công nhất vì nó cho phép người dân đặt câu hỏi cho nhóm và thấy được quy mô của các hoạt động. Những nỗ lực này đã giúp cộng đồng hiểu rõ hơn về lý do thay đổi phương pháp xây dựng của nhóm dự án.

Sau khi được các cơ quan cấp phép cần thiết phê duyệt, việc thi công Direct Pipe chính thức bắt đầu vào mùa thu năm 2021. Nhóm dự án hoàn thành quá trình này vào cuối tháng 1/2022, với việc hoàn thành tổng thể đường dây điện ngầm vào cuối năm 2022.

Biên dịch: Nguyễn Thị Dung

Theo “T&d world”, tháng 2/2022

Mối nối sửa chữa vạn năng kiểu cắm của Pfisterer cách mạng hóa việc bảo trì cáp ngầm ngoài khơi ...

30/05/2025 11:10

Dự án TenSyGrid tập trung vào tính ổn định của các lưới điện có tỷ lệ cao năng lượng tái tạo phân ...

30/05/2025 11:02

Percepto (Mỹ), nhà cung cấp dịch vụ thanh tra tự động cho doanh nghiệp, đã đưa vào áp dụng giải ...

30/05/2025 10:56

Để giải quyết các rủi ro địa chấn ...

30/05/2025 10:26
